01|建立檢查項目
選擇檢查表

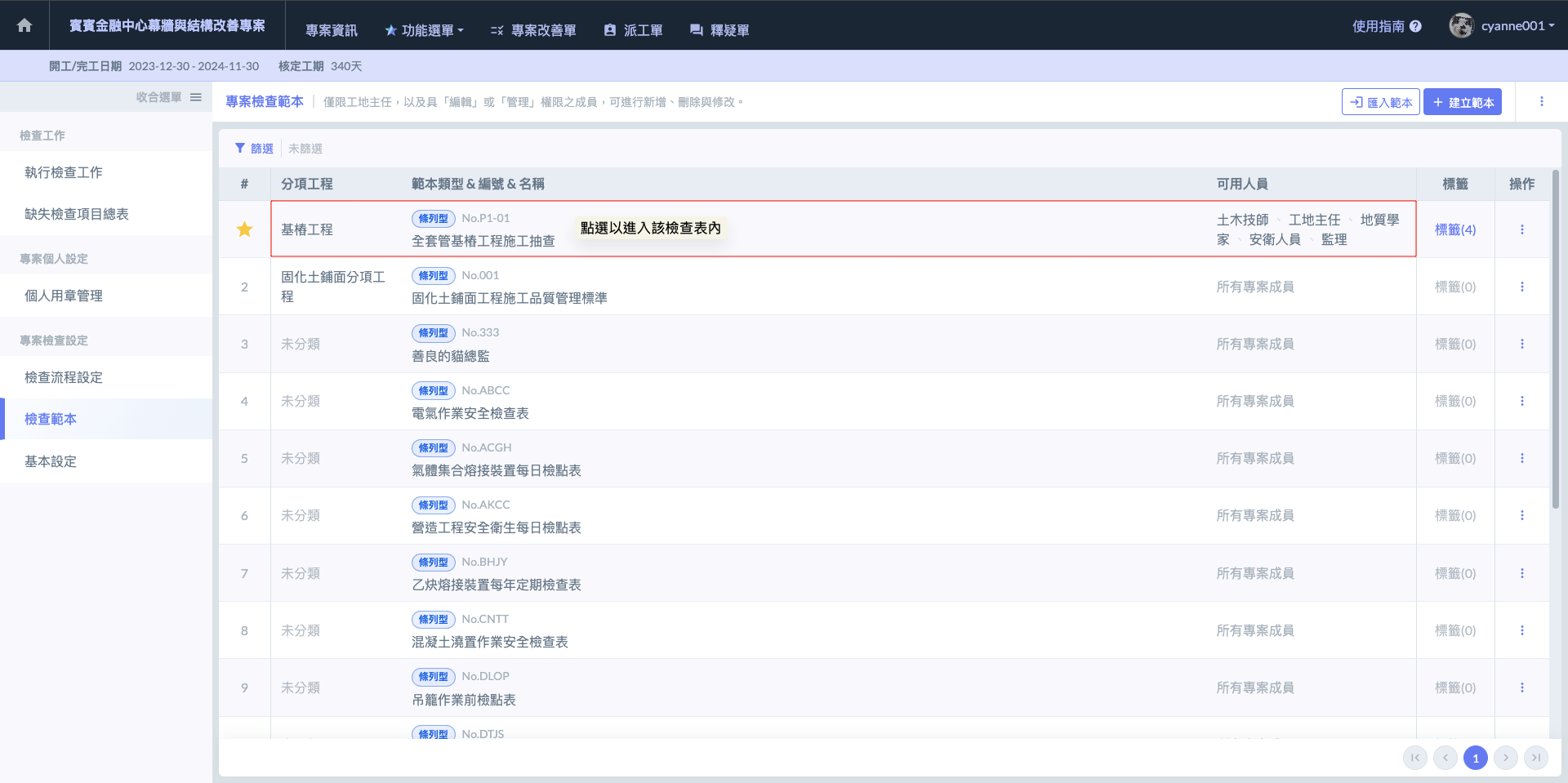

如圖一,範本基本資料建立完成後,於清單中點擊該檢查表名稱,即可進入表單內進行詳細設定。
圖一 - 選擇檢查表
新增檢查項目分類
進入檢查表編輯畫面後,請先點選「」圖示開啟視窗,建置該檢查表單的「檢查項目分類」。分類建立完成後,再開始新增具體的檢查項目;若未事先設定分類,系統會將新增的項目全數預設為
未分類。

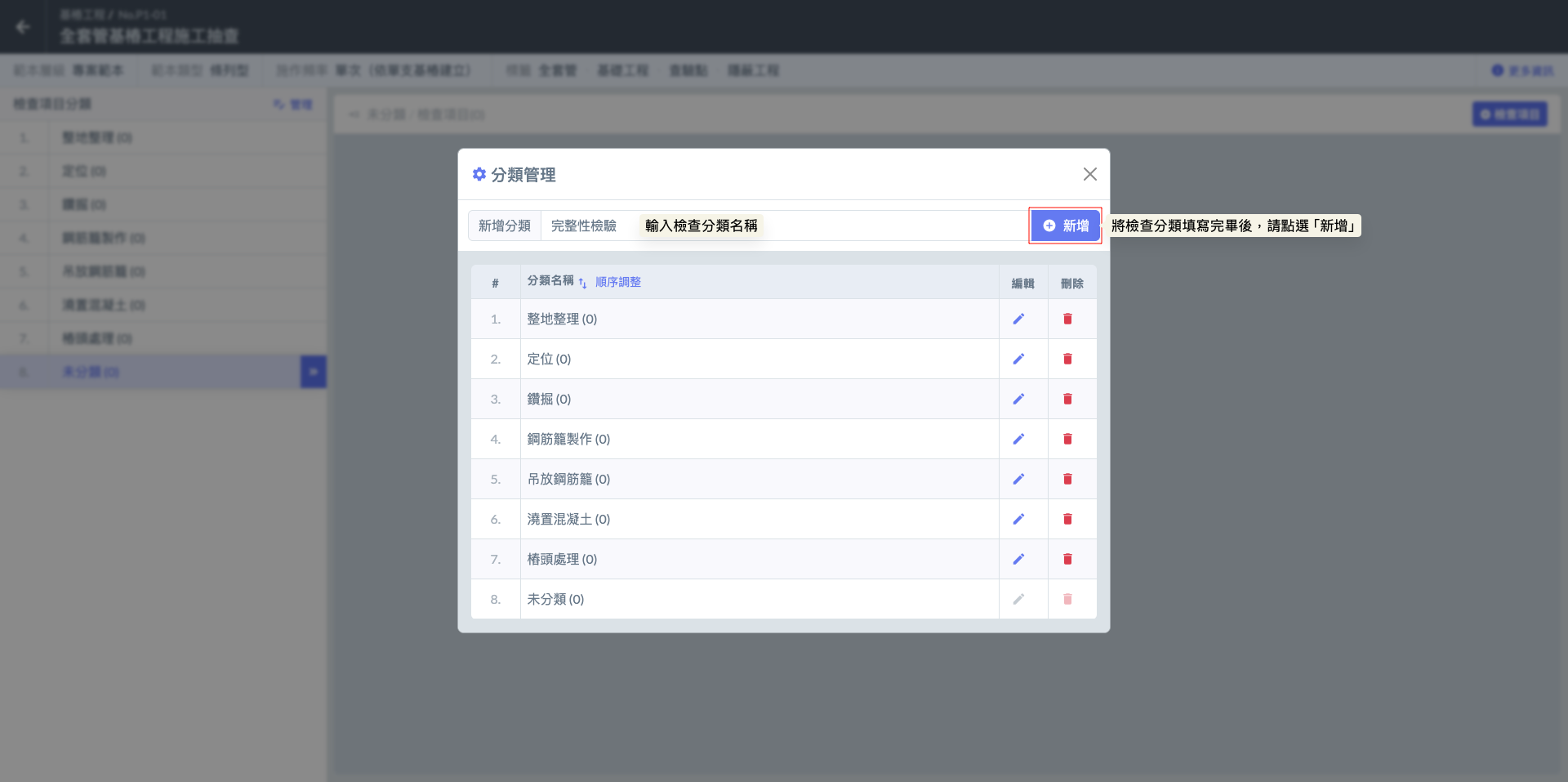

圖二 - 點選「管理」
實務上,為讓現場人員能順著施作動線逐一打勾查驗,分類通常會依據「施工順序」或「工序階段」來劃分。
例如,以全套管基樁工程施工檢查來說大致有以下幾個項次:
施工前:場地整理與定位
施工中:鑽掘作業
施工中:鋼筋籠製作與吊放
施工中:澆置混凝土
施工後:樁頭處理與完整性檢驗

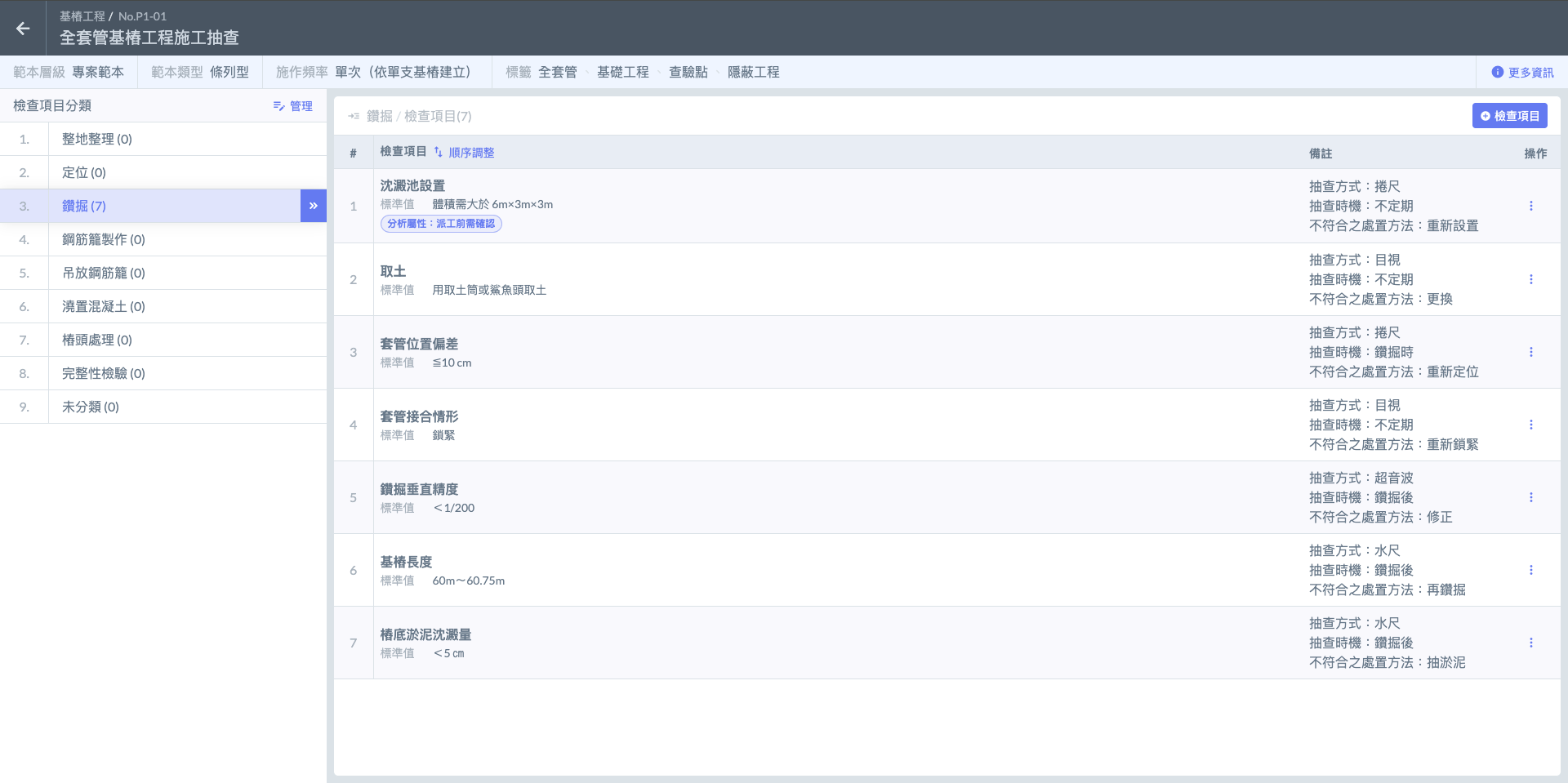

圖三 - 新增檢查項目分類
完成畫面如下:

圖四 - 完成畫面
新增檢查項目
如圖五,點選指定的「檢查項目分類」進入該分類區塊後,點擊右上方的「」按鈕,即可開始新增對應的檢查項目。

圖五 - 點選「+檢查項目」
如圖六,開啟「新增檢查項目」視窗後,請依序完整填寫 項目名稱、標準值、備註訊息,亦可上傳相關附件,以利現場人員精準執行查驗。
又以全套管基樁工程施工檢查之 鑽掘 來說,大致有以下幾個項目:
套管位置偏差: ≦ 10cm(鑽掘時以捲尺檢測)。
鑽掘垂直精度: < 1/200(鑽掘後以超音波檢測)。
樁底淤泥沈澱量: < 5cm(鑽掘後以水尺檢測)。
基樁長度:60m~60.75m(鑽掘後以水尺檢測)。

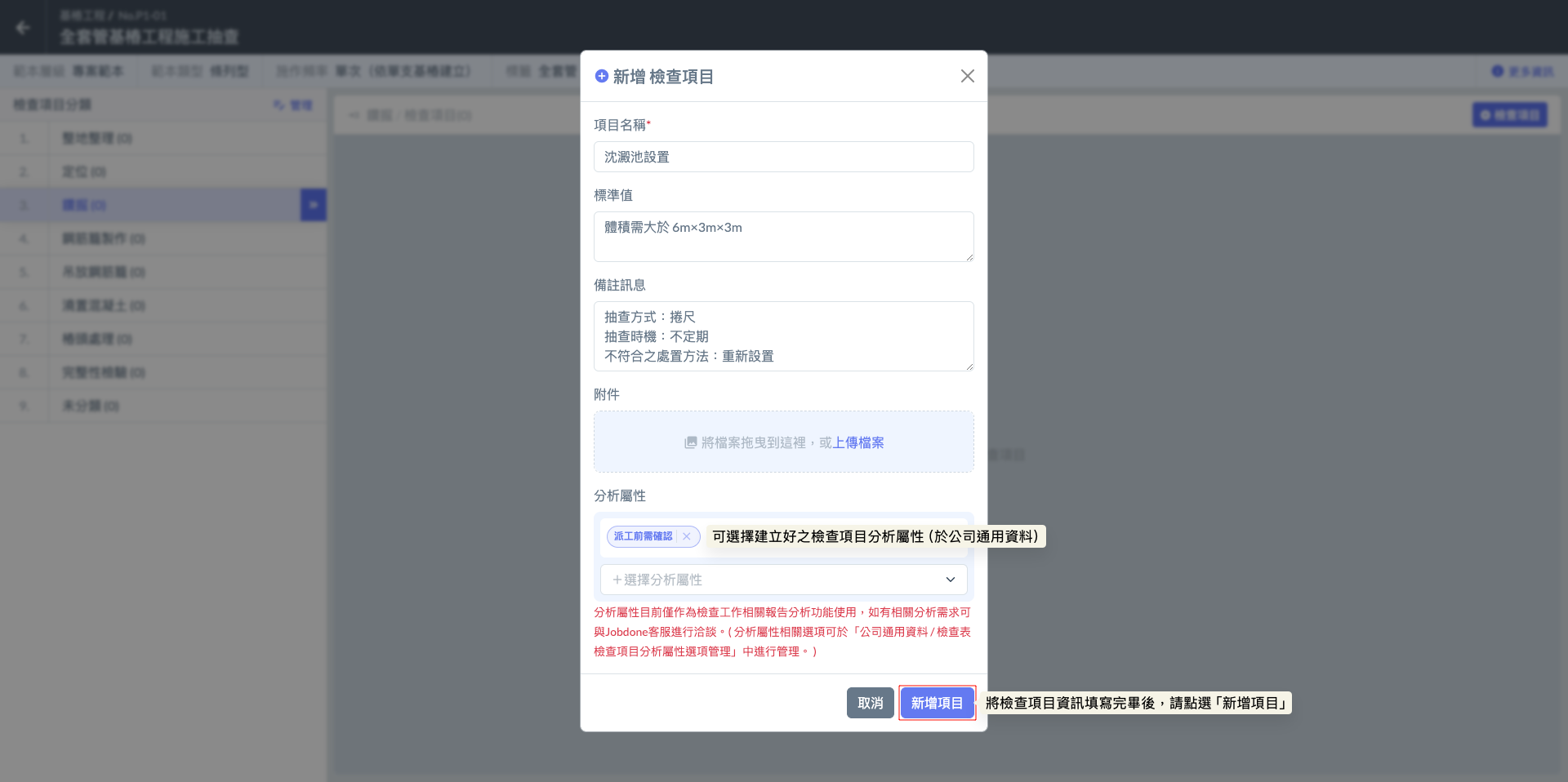

圖六 - 填寫檢查項目

完成畫面如下:
圖七 - 完成畫面
